Строители Гоцатлинской ГЭС начали монтаж статора гидрогенератора

Избранное Строители Гоцатлинской ГЭС начали монтаж статора гидрогенератора

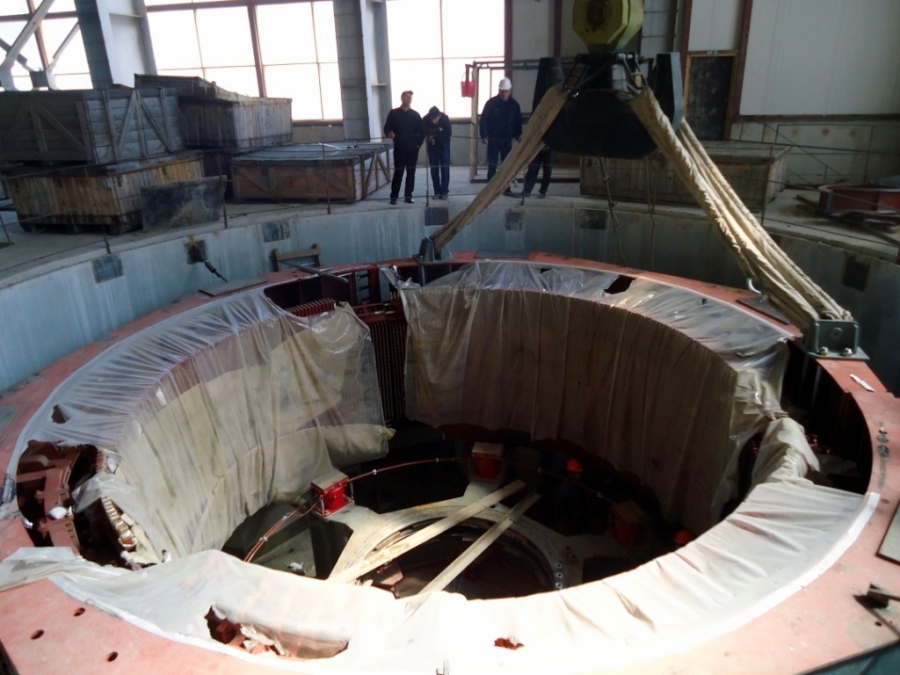

На Гоцатлинской ГЭС, строительство которой ОАО «РусГидро» ведет на реке Аварское Койсу в Дагестане, начат монтаж статора генератора №2. В настоящее время статор перенесен в шахту генератора, ведется подготовка к укладке его обмотки.

Параллельно ведется работа по сборке ротора генератора и его верхней крестовины.

Всего на станции будут установлены два гидрогенератора мощностью по 50 МВт, их установку в кратеры планируется завершить до конца мая текущего года. Одновременно завершается монтаж гидротурбин и наладка рабочих механизмов предтурбинных дисковых затворов.

Гидрогенераторы Гоцатлинской ГЭС вертикальные зонтичного типа, производства ООО «Электротяжмаш-Привод» (г. Лысьва Пермского края). Характерной особенностью генераторов является отъемный остов ротора, допускающий при демонтаже выемку остова без обода и полюсов. Такое конструктивное решение облегчает доступ к рабочему колесу турбины при капитальных ремонтах. Вес обода ротора генератора, представляющего собой набор стальных штамповых сегментов, составляет 175 т.

По условиям контракта, на Гоцатлинскую ГЭС приехал шеф-инженер завода изготовителя, с целью обеспечения шеф-монтажа поставляемого оборудования, который ведет специализированная подрядная организация ООО «Каспий СГЭМ». В монтажных работах задействовано более 40 специалистов.

Продолжается строительство различных объектов станции. К настоящему моменту возведено более 36 метров асфальтобетонной диафрагмы плотины, на ее укладку понадобилось более 4800 м3 смеси. Закончено сооружение кровли здания ГЭС, ведутся отделочные работы. На завершающем этапе находится сборка металлического каркаса здания административно-бытового комплекса. В здании комплектного распределительного устройства (КРУЭ) практически закончено возведение монолитного перекрытия под оборудование.

Продолжается бетонирование траншейного водослива эксплуатационного водосброса и водоприемника ГЭС, идет подготовка к началу монтажа механического оборудования водоприемника. Заканчивается сооружение селеотводного лотка в логу Ахулитляр с мостовым переходом. Ведутся подготовительные работы по переходу станции из строительного периода в эксплуатационный. Начаты работы по созданию 2 очереди комплексной системы безопасности, которая будет введена в эксплуатацию до конца года.

Строительство Гоцатлинской ГЭС мощностью 100 МВт и среднегодовой выработкой 350 млн.кВт.ч ведется с января 2007 года. Организатор строительства – ОАО «Сулакский ГидроКаскад» – 100% дочернее общество ОАО «РусГидро».

После завершения строительства Гоцатлинская ГЭС станет четвертой по мощности электростанцией Дагестана. Ввод ее в эксплуатацию позволит существенно сократить дефицит электроэнергии в республиканской энергосистеме, составляющий более 1 млрд. кВт.ч.

Сооружения Гоцатлинской ГЭС включают в себя грунтовую галечниковую плотину высотой 68 м, здание ГЭС берегового типа с двумя гидроагрегатами, водоподводящий тракт, эксплуатационный водосброс, отводящий канал.

Последнее изменениеПятница, 04 апреля 2014 18:45
