Строители Гоцатлинской ГЭС приступили к завершающему этапу монтажных работ

Избранное Строители  Гоцатлинской ГЭС приступили к завершающему этапу монтажных работ

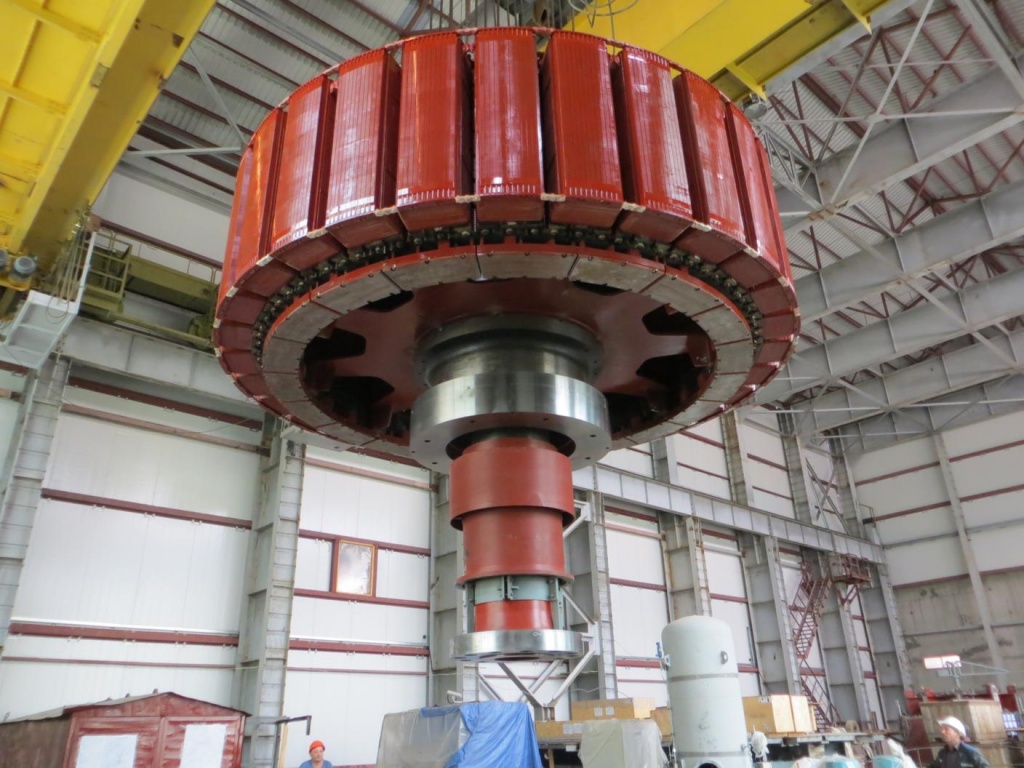

На Гоцатлинской ГЭС, строительство которой ОАО «РусГидро» ведет на реке Аварское Койсу в Дагестане, завершили установку ротора гидрогенератора в кратер второго гидроагрегата. Это самая крупная деталь гидрогенератора, ее установка в проектное
положение знаменует собой переход к завершающему этапу монтажа гидроагрегата.

Гидрогенераторы Гоцатлинской ГЭС вертикальные зонтичного типа, мощностью по 50 МВт, производства ООО «Электротяжмаш-Привод» (г.Лысьва Пермского края). Характерной особенностью генераторов является отъемный остов ротора, допускающий при демонтаже выемку остова без обода и полюсов. Такое конструктивное решение облегчает доступ к рабочему колесу турбины при капитальных ремонтах. Вес обода ротора генератора, представляющего собой набор стальных штамповых сегментов, составляет 175 т.

Всего на станции будет смонтировано два гидроагрегата, более высокую степень готовности в настоящее время имеет гидроагрегат под станционным номером 2.

По условиям контракта, на Гоцатлинской ГЭС находится шеф-инженер завода-изготовителя, обеспечивающий шеф-монтаж поставляемого оборудования, который ведет специализированная подрядная организация ООО «Каспий СГЭМ». В монтажных работах задействовано более 40 специалистов.

В настоящее время строительная готовность Гоцатлинской ГЭС достигла 78%. Продолжаются работы по строительству плотины. В настоящее время возведено более 45 метров асфальтобетонной диафрагмы плотины, на ее укладку понадобилось более 5980 м3 смеси. Закончено сооружение кровли здания ГЭС, ведутся отделочные работы. На завершающем этапе находится сборка металлического каркаса здания административно-бытового комплекса.

В здании комплектного распределительного устройства (КРУЭ) завершено возведение монолитного перекрытия под оборудование, завершаются работы по монтажу металлоконструкций здания.

Продолжается бетонирование водосливной части траншейного водослива эксплуатационного водосброса. В настоящее время уложено более 12 тысяч м3 бетона. На водоприемнике ГЭС завершается укладка конструктивного бетона, осталось уложить менее 500 кубометров, идет подготовка к началу монтажа механического оборудования. В настоящее время завершена доставка гидромеханического оборудования и металлоконструкций водоприемника.

Строительство Гоцатлинской ГЭС мощностью 100 МВт и среднегодовой выработкой 350 млн.кВт.ч ведется с января 2007 года. Организатор строительства – ОАО «Сулакский ГидроКаскад» – 100% дочернее общество ОАО «РусГидро».

После завершения строительства Гоцатлинская ГЭС станет четвертой по мощности электростанцией Дагестана. Ввод ее в эксплуатацию позволит существенно сократить дефицит электроэнергии в республиканской энергосистеме, составляющий более 1 млрд. кВт.ч.

Сооружения Гоцатлинской ГЭС включают в себя грунтовую галечниковую плотину высотой 68 м, здание ГЭС берегового типа с двумя гидроагрегатами, водоподводящий тракт, эксплуатационный водосброс, отводящий канал.

Регулярные фоторепортажи со строительной площадки Гоцатлинской ГЭС размещаются на сайте РусГидро: http://www.sulak.rushydro.ru/press/gallery/ .
Последнее изменениеПятница, 04 июля 2014 16:35
